大港油建:乌石“三胖”终现全貌,速来围观!
2023-12-21

12月20日下午三时,乌石陆地终端项目传来捷报,经过45天紧张施工,被项目人员爱称为“乌石三胖”的3具3万方单盘外浮顶式原油储罐主体全部完工,照原计划提前15天。


外浮顶罐是一种“上不封顶”的储罐。其罐顶为漂浮在所储油品表面上的浮动顶盖,会随油品增减而上下浮动,浮顶外缘与罐壁间有环形密封装置,将储存的油品与大气隔绝,减少储存过程中的蒸发损耗。


乌石项目陆地终端共计划建设不同材质、不同规格、不同用途储罐25座。其中,体积最大的即为该3具3万方的单盘外浮顶式原油储罐。其单个罐体高度19.35米、直径46米,单罐重量超700吨。总体采用“内搭三脚架+正装”法施工,罐壁环缝、立缝分别采用埋弧自动焊、气电立焊两种全自动焊焊接方式进行。

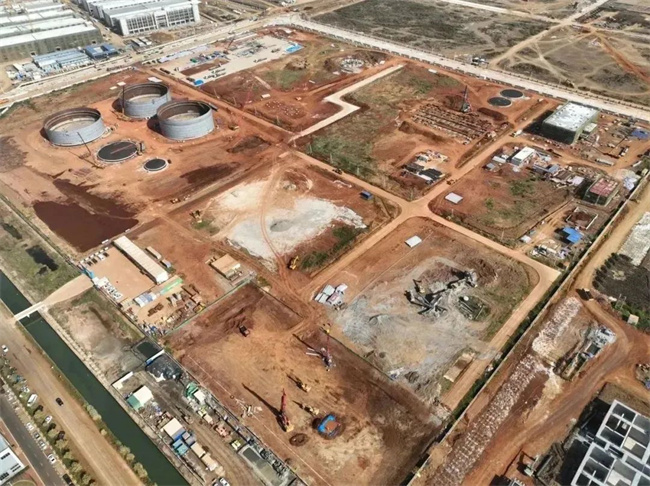

前期的原油储罐基础建设过程中,工程项目部充分分析困难和挑战,切实加强储罐基础浇筑阶段作业管控,顺利完成了建设任务,为储罐主体施工提供了充裕时间。在取得既定进度节点目标后,项目部锚定“重安全、保质量、提进度、增效益”这一目标,以更高昂的态势继续带领全体参建人员投入到新一轮的攻坚中。


管理上,坚持问题导向、目标导向和结果导向相结合,以党建为引领、“200天攻坚”活动为契机,筹划“六化”工作,组织各专业路对各项施工工序做全面分析,列出具体明细,制定完善问题清单、责任清单、任务清单,实行挂图作战。

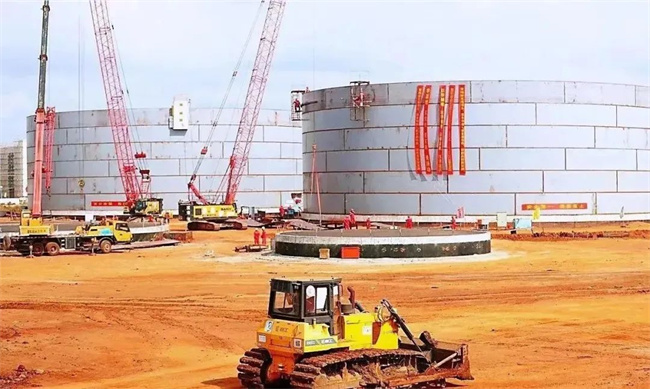

施工上,凭借丰富储库施工经验,积极调整施工工序,创新采用3具罐同时施工的“流水线作业施工方式”,有效解决了施工工效低、人员窝工、工期延长、成本增加等问题。在确保工程质量和安全的前提下,增加人员、加班加点全力推进。

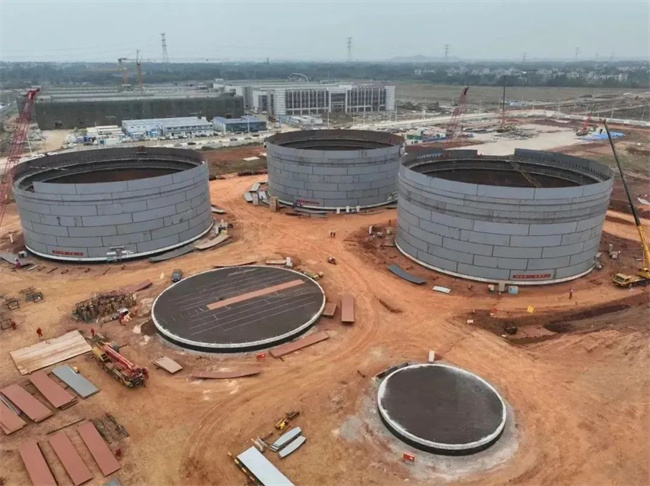

11月5日第一具罐底板开始焊接

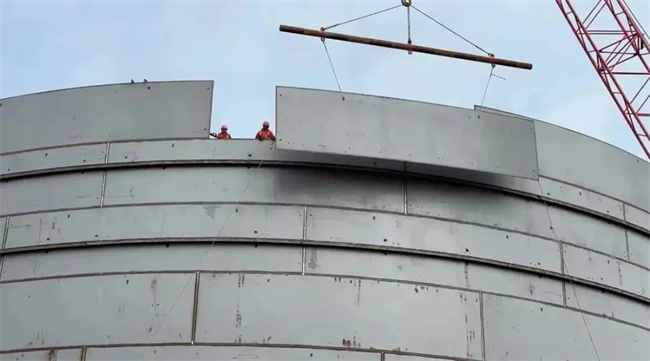

11月10日第一圈壁板开始安装

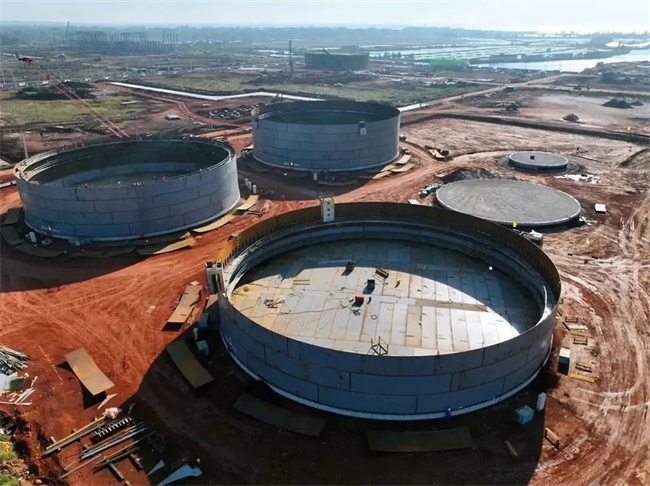

12月17号C罐主体完工

12月19号A罐主体完工

12月20日最后一具原油储罐B罐最后一圈壁板也顺利合围并焊接完成。

焊接合格率平均达99%,较60天总体工期足足缩短15天。

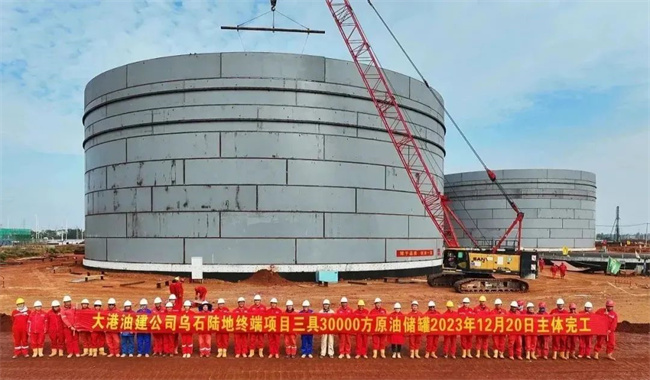

至此,“乌石三胖”终现全貌!

截至发稿,除原油罐区外,乌石终端21个单体基础施工也已完成,累计工程进度完成42%,较为圆满的完成了全年任务目标。

来源:天津大港油田集团工程建设有限责任公司
